Характеристика основного производственного процесса. Методы определения длительности производственного цикла

Расчет количества рабочих мест:

Поток - агрегатно-групповой, одномодельный, пачковый запуск продукции, сменный выпуск продукции Всм = 1000 шт/см., трудоемкость организационных операций (Нт) приведена в таблице 3.1., длительность смены - Тсм = 28800 с., перерывы на потоке организационного характера - Торг = 1200 с. В табл.3.1 отражены результаты расчёта количества рабочих мест.

Таблица 3.1

- Результаты расчета количества рабочих мест

Номер организационной операции

Метод расчета Нт х Всм / (Тсм - Торг)

Количество рабочих мест

Расчет-ное, Чр

Принятое, Чп

1

48х1000/ (28800 - 1200)

1,7

2

2

260х1000/ (28800 - 1200)

9,4

10

3

148х1000/ (28800 - 1200)

5,4

6

4

55х1000/ (28800 - 1200)

2

2

5

107х1000 / (28800 - 1200)

3,9

4

Итого

22,4

24

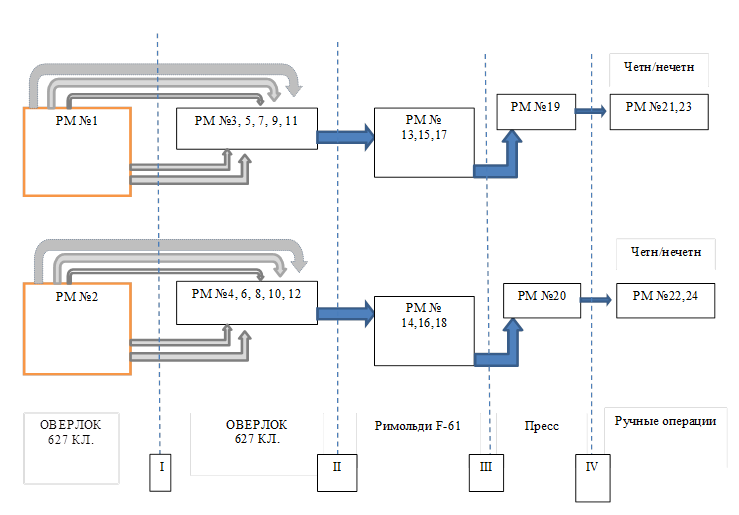

Далее на рисунке 3 отражена схема организации потока.

Рисунок 3 -

Схема организации потока

Примечание.

Этап №

I

.

РМ №1 поочередно снабжает РМ №3, 5, 7, 9,11. Таким образом обеспечивается отсутствие простоев на РМ №3, 5, 7, 9, 11.

Этап №

II

.

Схематично система, обеспечивающая непрерывную работу, выглядит следующим образом:

РМ №13

РМ №15

РМ №17

РМ № 3

РМ №5

РМ №7

РМ №9

РМ №11

РМ №3

РМ №5

РМ №7

РМ №9

РМ №11

РМ №3

Этап №

III

.

На третьем этапе все изделия с РМ № 13,15,17 передаются на РМ №19.
